Stand van zaken m.b.t. de revitalisatie van de Harlekijn
Beste lezer, ouder, buur, geïnteresseerde…hier vindt u het overzicht van wat zich allemaal heeft afgespeeld en wat inmiddels gerealiseerd is m.b.t. de revitalisatie van het gebouw van OBS Harlekijn. U kunt de blokken per 3 maanden lezen van achter naar voren, dan is het in chronologische volgorde. Tussen de blokken staan enkele gebeurtenissen wat meer uitgewerkt met foto’s/filmpjes. Ook zijn er linken toegevoegd naar o.a. brieven. Deze zijn in rood weergegeven.
U kunt via de website blijven volgen wat de volgende stappen zullen zijn.
De volgende punten staan op de planning:
– de verhuizing van de kleuters naar basisschool de Klingerberg op 23 april.
– de bekendmaking van de schooltijden over de drie (tijdelijke) locaties.
– de bekendmaking van het bouwteam.
– de stand van zaken omtrent BOPA-vergunning.
– de verhuizing van de groepen 3-4 naar de Klingerberg op 9 juli.
– de bekendmaking van het definitieve ontwerp.
– het infomoment voor geïnteresseerden over de vormgeving van het nieuwe gebouw.
– de aanvraag van de vergunning voor de start van de revitalisatie.
Sloop dependance

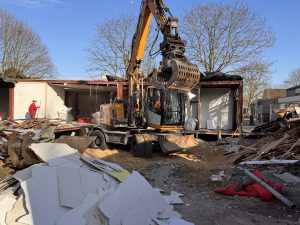

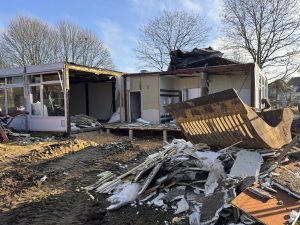

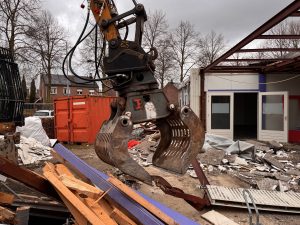

Na ruim 35 jaar is de dependance dan eindelijk gesloopt. Destijds werd door de gemeente gedacht dat de Harlekijn deze maximaal 10 jaar nodig zou hebben. Het werd dus heel veel langer! Bij de start waren er 4 lokalen. Even later werden er 4 bij gezet. Bij de uitbreiding in 2011 en de aanleg van de speelplaats, zijn er 3 afgebroken en werd de mooie muurschildering gemaakt. En nu in 2026 is de sloop dan eindelijk gerealiseerd. Vele (oud)leerlingen hebben hier onderwijs genoten. Als muren eens konden praten, wat zou de laatste wand ons dan vertellen? Een tijdperk is gesloten!
Deel 1: Week 1
Deel 2: Week 1
Deel 3: Week 2
Deel 4: Week 2: Op zoek naar de gasleiding
Deel 5: Week 3: Het laatste stukje gaat neer
Deel 5: Week 3: Een kijkje vanaf het dak
Team bezoekt Klingerberg
OP 28 januari bezocht het Harlekijnteam het gebouw van basisschool de Klingerberg. De groepen 1-2 gaan als eerste verhuizen.


Periode januari-maart 2026
Januari:
- Bedrijf de Meeuw heeft vergunning ingediend voor plaatsing units
- Aanpassing aantal units van 4 naar 2
- Diverse aannemers worden gevraagd interesse te hebben door deelname bouwteam
- Team Harlekijn bezoekt basisschool de Klingerberg
Februari:
- Omwonenden en ouders worden geïnformeerd over de sloop van de dependance Omwonenden sloop.pdf
- Start sloop na de carnavalsvakantie, proces van 3 weken
- Oriëntatie op mogelijkheden speelplaats: Groen-Blauw, beweegplein, controle speeltoestellen
- Opdracht aan Stantec voor haalbaarheidsonderzoek gebouw Klingerberg
Maart
- Ouders van beide scholen en Spring zijn geïnformeerd over de verhuizing van de peuters en groepen 1-2 op 23 april We gaan verhuizen.pdf
- Offerte aangevraagd bij Soons verhuisbedrijf en goedgekeurd
- Inleverdatum 16 maart voor gegevens deelname bouwteam
- Quickscan HBM gedeeld onder team Harlekijn als 0-meting
- Planning aangepast: starten rondom bouwvak, bouw 2026-2027, klaar in zomer 2027 of eerder.

Info-avond

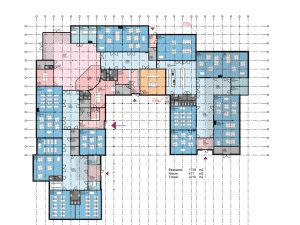

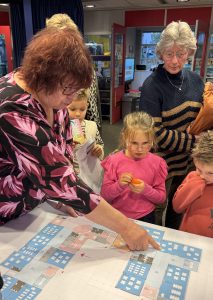

Tijdens de info-momenten op het Blariacum en Harlekijn lag het eerst voorlopige ontwerp ter inzage voor ouders, opa's-oma's en kinderen.

Periode oktober-december 2025
Oktober:
- Eerste ontwerp ligt ter inzage tijdens informatiemoment op Blariacum en Harlekijn
November:
- Gemeente keurt extra aangevraagd krediet goed
- Voorzitter College van Bestuur van Akkoord tekent 'letter of intent' van HBM
- De architect kan nu verder met ontwerp: duidelijkheid over aantal m2 en over het te besteden bedrag
- Aanvraag offerte voor plaatsing units bij Klingerberg en de goedkeuring vanuit de Gemeente
- De Fase Rapportage van het Voorlopig Ontwerp krijgt een ‘GO’.
December
- Aanvraag BOPA (Buitenplanse Omgevings Plan Activiteit) voor pad dat tussen hoofdgebouw en dependance ligt.
- De ouders van beide scholen én de omwonenden van de Klingerberg worden geïnformeerd over het voornemen tot plaatsing van units. Omwonenden info units.pdf
- Enexis: graafwerkzaamheden om netwerk te versterken
Burendag
De buren van OBS Harlekijn zijn getrakteerd op een mini-zakje LEGO-steentjes met het gedicht 'Wij gaan bouwen!' De zakjes werden aan de deurklinken van de huizen gehangen. Geniet van de woorden van het gedicht van deze ludieke actie.

Het Blariacum is klaar

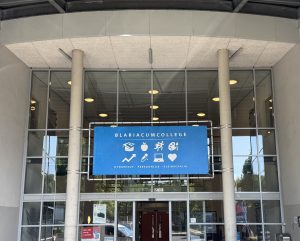

Het was een titanenklus die gerealiseerd is in de grote vakantie. Poetsen, sjouwen, opruimen, inrichten, overleggen, monteren. Ook een fietsenstalling werd ingericht. Op 18 augustus worden 160 kinderen verwelkomd in het Blariacum. Kijk maar hoe mooi het geworden is.

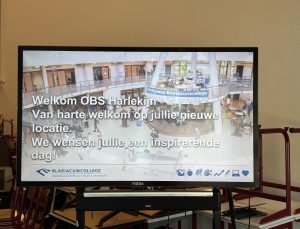

OBS Harlekijn is klaar voor de start voor het Blariacum

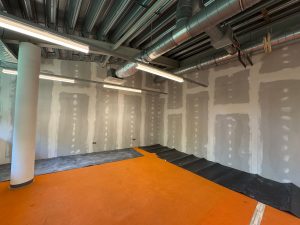

Verbouwing Blariacum

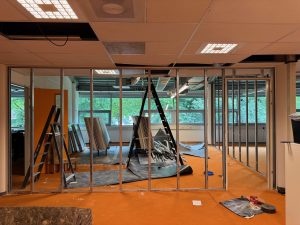

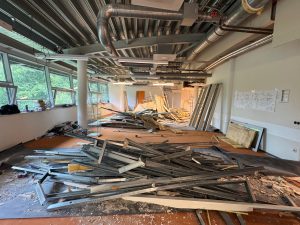

Het slopen van de binnenkant van de afdeling in het Blariacum. De open ruimtes worden omgetoverd naar klaslokalen. Schilderen, plafondplaten en leidingen leggen, vloerbedekking bijwerken. Verhuisbedrijf sjouwt, team richt in, facilite dienst van Blariacum helpt enorm. Wat een klus! Maar het is gelukt. Het proces in beeld gebracht, zie
Deel 1: 9 juli
Deel 2: 18 juli
Deel 3: 11-12 aug
Deel 4: 13-14 aug

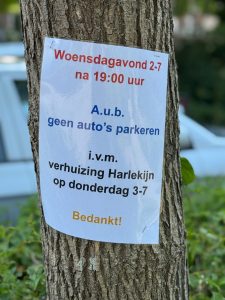

Verhuizing van de Harlekijn

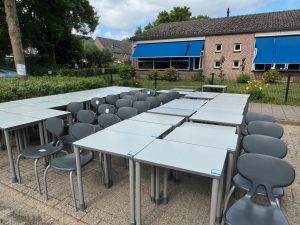

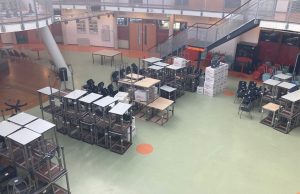

Wat hebben de kinderen de verhuizers goed geholpen op de laatste schooldag met het sjouwen van hun eigen tafel en stoel. Omroep Venlo maakte een rapportage. En wat heeft het team hard gewerkt om alles op te ruimen, in te pakken en veel, heel veel weg te gooien. Het begin van een nieuw avontuur...groep 5, 6, 7 en 8 start op het Blariacumcollege!
Periode juli-september 2025
Juli:
- Verhuizen naar het Blariacum
- Leeghalen van de dependance
- Gemeente besluit voor plaatsing units bij Klingerberg i.p.v. met leerlingvervoer naar Palet
Augustus:
- Aanpassing/verbouwing ruimtes in Blariacum
- De GGD keurt de beoogde ruimte voor de VSO/BSO
- De DuMaVa subsidie wordt toegekend € 802.0889
- Inhuizing Blariacum door de groepen 5-8
September
- De gemeente geeft een ‘go’ op de leerlingprognose, incl uitbreiding 2210 m2
- Sloopvergunning dependance is goedgekeurd
- Er vindt asbestcontrole plaats bij de dependance en hoofdgebouw Harlekijn
- Overleg verkeerssituatie met Gemeente, Blariacum, Harlekijn
- De buurt wordt op ludieke wijze geïnformeerd op 27 september op Nationale Burendag
Kinderen nemen een kijkje op het Blariacum

Tijdens de jaarlijkse wisseldag bezochten alle kinderen van de groepen 4, 5, 6 en 7 voor het eerst het Blariacum. Zij werden rondgeleid door collega's van het Blariacum. Bij de ingang stond het warm welkom voor hen klaar.

Team neemt een kijkje op het Blariacum
Directeur Tim Strik en teamleider Charlotte Custers verwelkomen het Harlekijn team. De ruimtes worden verkend, de verbouwplannen worden gedeeld. Een warm welkom.




Periode april-juni 2025
April:
- Op vraag van de Gemeente wordt een extra krediet aangevraagd
Mei:
- De ouders krijgen informatie via de infographic in een aantal talen infographic
- Opdracht Flora en Fauna scan
- Aanvraag extra nutsvoorziening
- Ambitie tijdpad is starten met de bouw in Q1 2026
- Ouders worden geïnformeerd dat de groepen 5-8 naar het Blariacum gaan verhuizen Brief ouders.pdf
Juni:
- Aanvraag DuMaVa subsidie (Duurzaam Maatschappelijk Vastgoed)
- Bezoek van het team aan het Blariacum
- De kinderen nemen een kijkje in het Blariacum
- Onderzoek naar herhuisvestingsmogelijkheden, wellicht Palet?
- Onderzoek mogelijkheden VSO/BSO bij Blariacum
- Notitie opgesteld met als titel ‘Openbaar Kindcentrum Harlekijn als ontwikkelcentrum voor het leven.’
- Offerte verhuisbedrijf Soons aangevraagd en goedgekeurd
Periode januari-maart 2025
Periode januari - maart 2025
Januari:
- In januari 2025 werd de kick-off gegeven voor de start van de revitalisatie van de Harlekijn. De betrokken partners zijn: Stichting Akkoord, Gemeente Venlo, Spring Kinderopvang, Architectenbureau Povse en Timmermans, van Ommeren Management.
Maart:
- Haalbaarheidsonderzoek gebouw door ingenieursbureau Stantec
- Onduidelijkheid over de prognoses over leerlingaantal, hierdoor kan de architect niet verder
- Healthy Building Movement (HBM) wordt betrokken bij het project

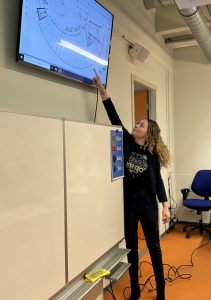

Team aan de slag met ontwerp
Tijdens de studiedag in december gaat het team aan de slag met de eerdere ontwerpideeën. Zaken worden aangevuld, verfijnd of verworpen. Dit wordt aan elkaar gepresenteerd. Luister en kijk maar.




IHP
De gemeente Venlo heeft het Integraal Huisverstings Plan opnieuw opgesteld. Hierin werd opgenomen dat de ambitie is om in elke wijk minimaal 1 krachtig kindcentrum (onderwijs- en kinderopvangvoorziening) te hebben, op voorwaarde dat zowel de kwaliteit van het onderwijs als de betaalbaarheid worden gewaarborgd. Daarnaast beschikt ieder stadsdeel over een voorziening die inclusiviteit en passend onderwijs bevordert (bijvoorbeeld een integratieklas (waar de huisvesting volgt op de inhoud). Een goede spreiding van kindcentra is belangrijk vanuit het bieden van thuisnabij onderwijs en kinderopvang en de laagdrempelige plek in de wijk om ouders, kinderen en professionals rondom het jonge kind met elkaar in contact te brengen.
Op 12-12-2024 werd dit door de Raad goedgekeurd.

Wat vooraf ging
Periode januari - december 2024
- Het Integraal huisvestingsPlan wordt opnieuw opgesteld ol.v. ICS-adviseurs
- Samen met Kerobei en gemeente Venlo worden de mogelijkheden verkend voor de vorming van één Kindcentrum voor de wijk
- Spring Kinderopvang wordt erbij betrokken
- Gemeente Venlo stelt € 4.162.500 krediet beschikbaar voor de revitalisatie
- De keuze voor de architect valt op Povše en Timmermans, Sittard
- Het Harlekijn team start met dromen van ideeën voor de nieuwe school
- Verkennend gesprek over mogelijke inhuizing in het Blariacum
- IHP wordt vastgesteld in de Raad op 12-12-2025
- Bekendmaking dat basisschool de Klingerberg gaat sluiten uiterlijk 1-8-2027
- Ouders worden geïnformeerd over de sluiting van de Klingerberg en de ontwikkeling van het kindcentrum Brief ouders
- Bericht op Omroep Venlo Omroep Venlo.pdf
